- Le planning, maillon faible : Sans planification millimétrée, vous vous exposez à des temps morts coûteux ou à une coactivité impossible à gérer dans un espace restreint.
- Ordre immuable : Gros œuvre et réseaux → Isolation et cloisons → Finitions et équipements. Déroger à cette logique force à payer deux fois pour la même tâche.
- Centralisation avec l'outil : Ma Gestion Rénovation lie chaque étape à un devis et un artisan, offrant un point de vérité unique pour le suivi documentaire et administratif.
- Tampon de 10 % : Intégrez systématiquement une zone tampon de 10 % entre les interventions pour absorber les aléas sans bloquer la chaîne des artisans.
- Checklist de fin de phase : Valider chaque étape avant de libérer l'accès à l'artisan suivant est le secret d'un planning tenu : mini-réception technique entre chaque phase.
1. Pourquoi le planning est-il le maillon faible de votre rénovation ?
La plupart des propriétaires sous-estiment la complexité de l'enchaînement des tâches, pensant qu'il suffit de coordonner quelques artisans. Toutefois, sans une planification millimétrée, vous vous exposez à des temps morts coûteux ou, à l'inverse, à une coactivité impossible à gérer dans un espace restreint. Par conséquent, le planning ne doit pas être une simple liste de dates, mais un véritable outil de stratégie pour anticiper les délais d'approvisionnement des matériaux et les temps de séchage incompressibles.
Je vois trop souvent des chantiers s'arrêter pendant trois semaines parce que les fenêtres n'ont pas été commandées à temps ou parce que le carreleur refuse d'intervenir sur une chape encore trop humide. En utilisant un outil de gestion structuré, vous identifiez ces chemins critiques dès la phase de conception, ce qui évite de subir le chantier au lieu de le diriger.
2. L'ordonnancement des travaux : la règle d'or pour ne pas démolir ce qu'on vient de construire
L'ordre des interventions est immuable et ne souffre aucune approximation. Si vous dérogez à cette logique, vous risquez de payer deux fois pour la même tâche, car le passage d'un artisan pourrait endommager le travail du précédent.
Étape 1 : Gros œuvre et réseaux (Électricité, Plomberie)
C'est la phase la plus "sale" mais la plus structurante. Avant de penser à la décoration, je m'assure toujours que les réseaux sont passés dans les dalles ou les murs porteurs. L'électricien et le plombier doivent intervenir dès que les démolitions sont terminées et que les structures sont saines. C'est le moment de vérifier l'emplacement exact des prises et des arrivées d'eau, car toute modification ultérieure imposera de saigner le placo ou de casser le carrelage.
Étape 2 : Isolation et cloisonnement (Le moment où le volume se dessine)
Une fois les réseaux validés, le plaquiste entre en scène pour isoler et monter les cloisons. Cette étape est pivot, car elle ferme les espaces et rend les réseaux invisibles. En tant que maître d'ouvrage, vous devez être vigilant sur la coordination : les boîtiers électriques doivent être fixés et les nourrices de plomberie accessibles avant que les plaques ne soient vissées. Ainsi, le planning doit prévoir une phase de "test réseaux" juste avant la fermeture des cloisons.
Étape 3 : Finitions et équipements (Peinture, sols et pose de la cuisine)
Le sprint final commence par la préparation des supports (enduits et peinture) avant la pose des revêtements de sol. Contrairement à une idée reçue, je préconise souvent de peindre les plafonds et les murs avant de poser un parquet massif pour éviter les taches accidentelles. Enfin, la pose des équipements (sanitaires, cuisine, luminaires) vient clore le planning. C'est ici que les délais de livraison des meubles de cuisine deviennent souvent le point bloquant si l'anticipation a été insuffisante.
3. Ma Gestion Rénovation : l'outil pour piloter vos artisans et vos délais
L'interface de ma-gestion-renovation.fr a été pensée pour centraliser toutes les informations qui polluent l'esprit d'un conducteur de travaux. Au-delà d'un simple calendrier, l'outil permet de lier chaque étape de votre planning à un devis et à un artisan spécifique. Cette centralisation est cruciale, car elle offre un point de vérité unique : en un coup d'œil, vous savez quel professionnel doit être présent et quels documents administratifs (assurances décennales, situations de travaux) sont à jour.

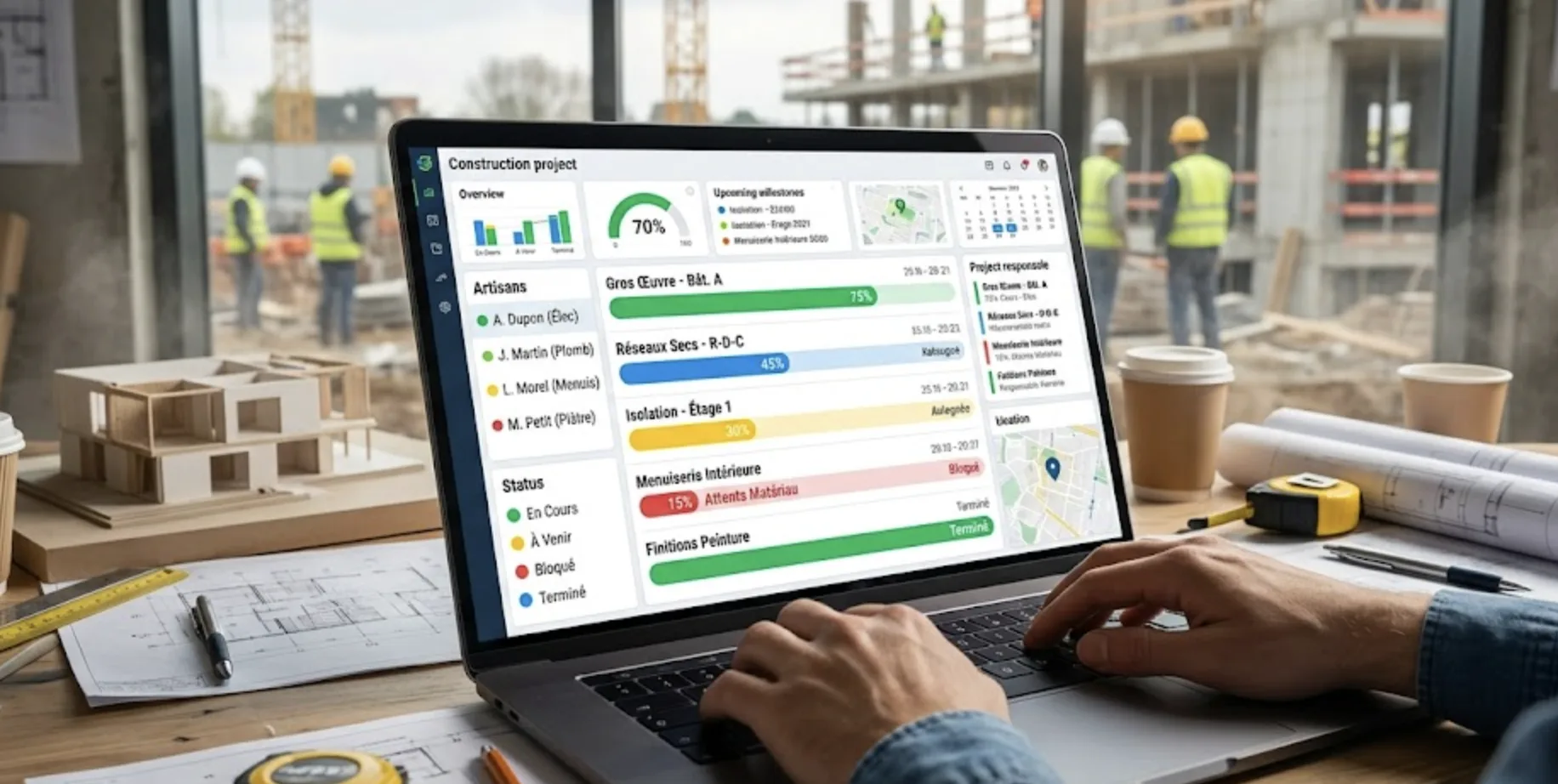

Le dashboard de suivi permet de visualiser l'avancement réel par rapport aux prévisions initiales. En cas de décalage sur un poste, l'impact sur le reste du chantier est immédiatement calculé, ce qui vous donne la réactivité nécessaire pour prévenir les intervenants suivants et réorganiser les flux de trésorerie associés aux appels de fonds.
4. Comment gérer les retards et les imprévus sur votre planning ?
Sur le terrain, un planning qui se déroule sans accroc n'existe pas. La différence entre un chantier réussi et un désastre réside dans la gestion de l'aléa. Pour ma part, j'intègre systématiquement une "zone tampon" de 10 % entre les interventions des différents corps d'état. Si votre plaquiste finit deux jours plus tard que prévu à cause d'une livraison de laine de verre retardée, cette marge de sécurité évite que le carreleur ne se retrouve bloqué devant une porte close.
Lorsqu'un retard est acté, la communication est votre meilleure arme. Ma Gestion Rénovation facilite ce réajustement dynamique : vous modifiez une date clé et l'ensemble de la chaîne de planification se met à jour. Cela permet d'informer les artisans en amont plutôt que de les laisser découvrir le blocage le matin de leur arrivée, ce qui préserve vos relations professionnelles et limite les pénalités de retard.
5. Pour aller plus loin : la checklist de fin de phase
Le secret d'un planning tenu est la validation systématique de chaque étape avant de libérer l'accès à l'artisan suivant. Avant de passer du second œuvre aux finitions, je vous conseille de réaliser une "mini-réception" technique. Vérifiez l'étanchéité des circuits de plomberie sous pression et assurez-vous que les cotes de réservation pour les menuiseries sont exactes. Cette rigueur évite les retours en arrière qui sont les véritables tueurs de plannings et de budgets.
FAQ, Questions fréquentes
Peut-on faire intervenir deux artisans en même temps dans la même pièce ?
C'est envisageable uniquement si leurs tâches sont compatibles et ne génèrent pas de gêne mutuelle. Par exemple, un électricien et un plombier peuvent travailler ensemble sur la phase de réseaux. En revanche, faire intervenir un peintre en même temps qu'un menuisier qui génère de la poussière est une erreur stratégique qui ruinera vos finitions.
Quel est l'outil le plus simple pour faire un planning de rénovation ?
Si Excel est souvent utilisé par défaut, il atteint vite ses limites dès que les tâches deviennent interdépendantes. Un outil dédié comme Ma Gestion Rénovation est bien plus efficace, car il est conçu pour la réalité du bâtiment, incluant la gestion documentaire et les rappels automatiques.

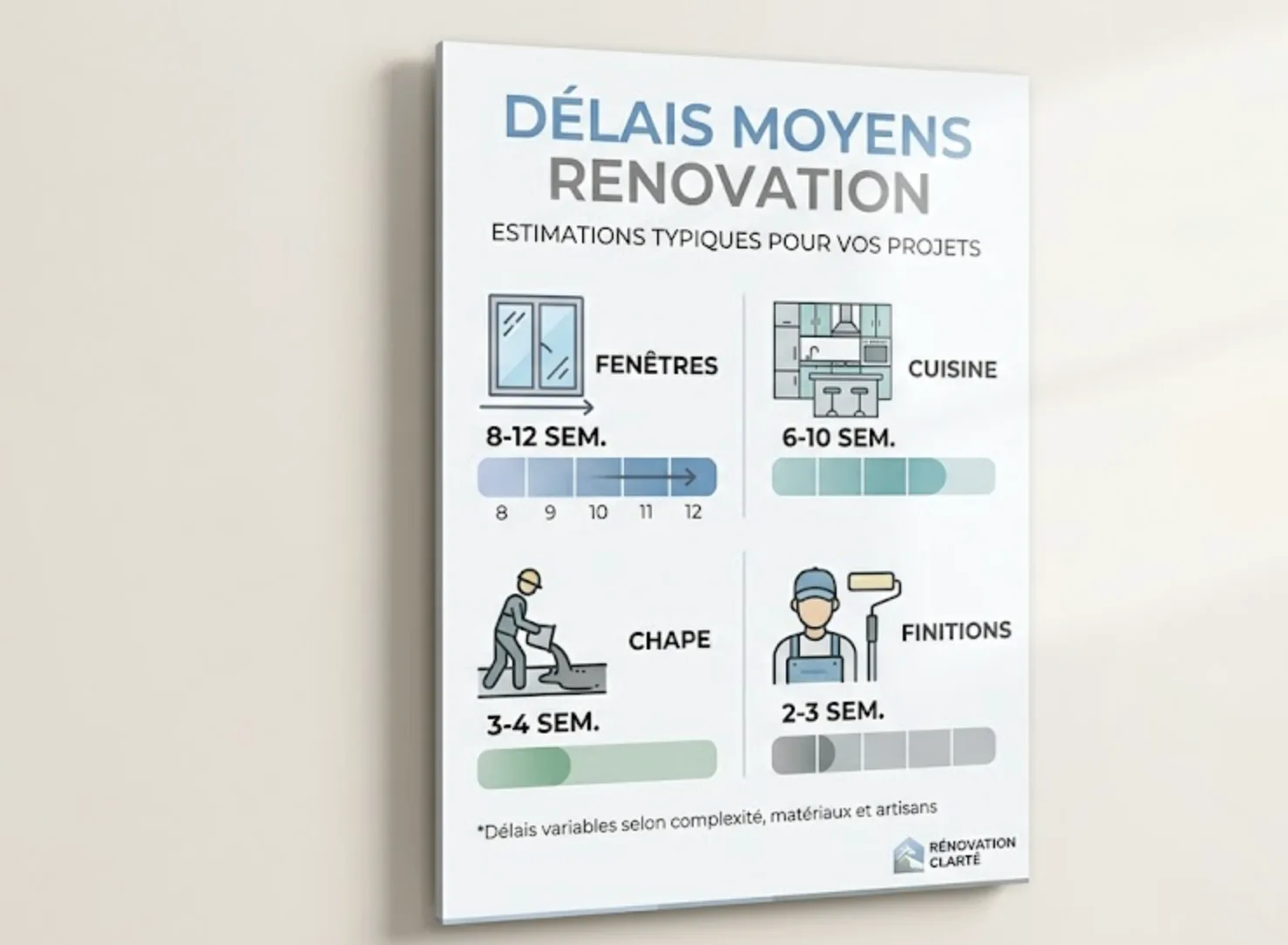

Combien de temps prévoir pour le séchage d'une dalle avant de poser le sol ?
Comptez généralement une semaine de séchage par centimètre d'épaisseur pour une chape classique. Ignorer ce délai dans votre planning, c'est prendre le risque de voir votre parquet gondoler ou votre carrelage se décoller à cause des remontées d'humidité.
